Si vas a reformar una casa, el orden importa casi tanto como los trabajos que vas a realizar. Pintar demasiado pronto, instalar un suelo antes de terminar las rozas o encargar una cocina sin haber definido correctamente las instalaciones puede obligar a desmontar, reparar o repetir trabajos.

¿Qué se reforma primero? Antes de comenzar la obra deben definirse distribución, presupuesto, proyecto y permisos cuando correspondan. Una vez iniciada, normalmente se empieza por demoliciones y albañilería, después se ejecutan las instalaciones que quedarán ocultas y posteriormente llegan revestimientos, suelos, carpintería, pintura, equipamiento y remates. La secuencia exacta puede variar según el proyecto.

La idea que explica prácticamente todo el proceso es sencilla:

Primero se resuelve lo que va a quedar oculto o puede estropear otros trabajos. Los acabados delicados se dejan para el final.

Esta dependencia entre fases también aparece en las guías que actualmente compiten por estas búsquedas: instalaciones y trabajos que requieren abrir paredes deben ejecutarse antes de cerrar superficies y colocar acabados.

Orden correcto para reformar una casa


El orden de una reforma de un vistazo

Esta tabla sería uno de los elementos importantes del artículo:

OrdenFaseQué se hace
Antes de obraPlanificaciónDistribución, presupuesto, proyecto, permisos y materiales
1DemolicionesRetirada de tabiques, suelos, revestimientos y elementos antiguos
2AlbañileríaNueva distribución y preparación de espacios
3InstalacionesElectricidad, fontanería, climatización, datos, etc.
4Cerramientos y revestimientosRozas, paredes, techos, impermeabilización y alicatados
5SuelosColocación del pavimento correspondiente
6CarpinteríaPuertas, armarios y otros elementos
7PinturaPreparación y acabado de paredes y techos
8EquipamientoSanitarios, mecanismos, cocina y otros elementos
9RematesRepasos, comprobaciones y limpieza

Importante: no existe una secuencia universal que pueda aplicarse literalmente a cualquier vivienda. Algunos trabajos pueden cambiar de posición o solaparse según el sistema constructivo, los materiales y la organización de la obra.


Antes de tocar nada: decide cómo quedará la casa

El primer trabajo de una reforma no debería hacerse con un martillo.

Antes de demoler hay decisiones que deberían estar cerradas:

  • qué elementos se conservan;
  • qué se elimina;
  • cómo será la nueva distribución;
  • dónde estarán cocina y baños;
  • dónde irán los principales muebles;
  • qué instalaciones se renuevan;
  • presupuesto disponible;
  • materiales principales;
  • permisos o documentación necesarios.

¿Por qué decidir incluso los muebles antes de comenzar?

Porque saber dónde estará una cama, una televisión, el frigorífico o la mesa del comedor ayuda a decidir dónde necesitas enchufes, iluminación, tomas de datos o puntos de agua.

Un enchufe mal colocado parece un problema pequeño hasta que la pared está terminada.

➜ Cómo planificar una reforma integral paso a paso


1. Demoliciones: primero hay que quitar lo que no se conserva

Una vez definido el proyecto comienza la parte física de la reforma.

Se pueden retirar, según el proyecto:

  • tabiques;
  • alicatados;
  • pavimentos;
  • falsos techos;
  • muebles antiguos;
  • sanitarios;
  • puertas;
  • instalaciones que van a sustituirse.

Pero demoler no significa empezar a tirar paredes para decidir después qué hacemos con el espacio.

Si existe la posibilidad de que un elemento tenga función estructural, debe comprobarse técnicamente antes de intervenir sobre él.

Antes de demoler debería estar decidido...

La nueva distribución.

Esto evita descubrir a mitad de demolición que el proyecto necesita conservar algo que ya hemos eliminado.

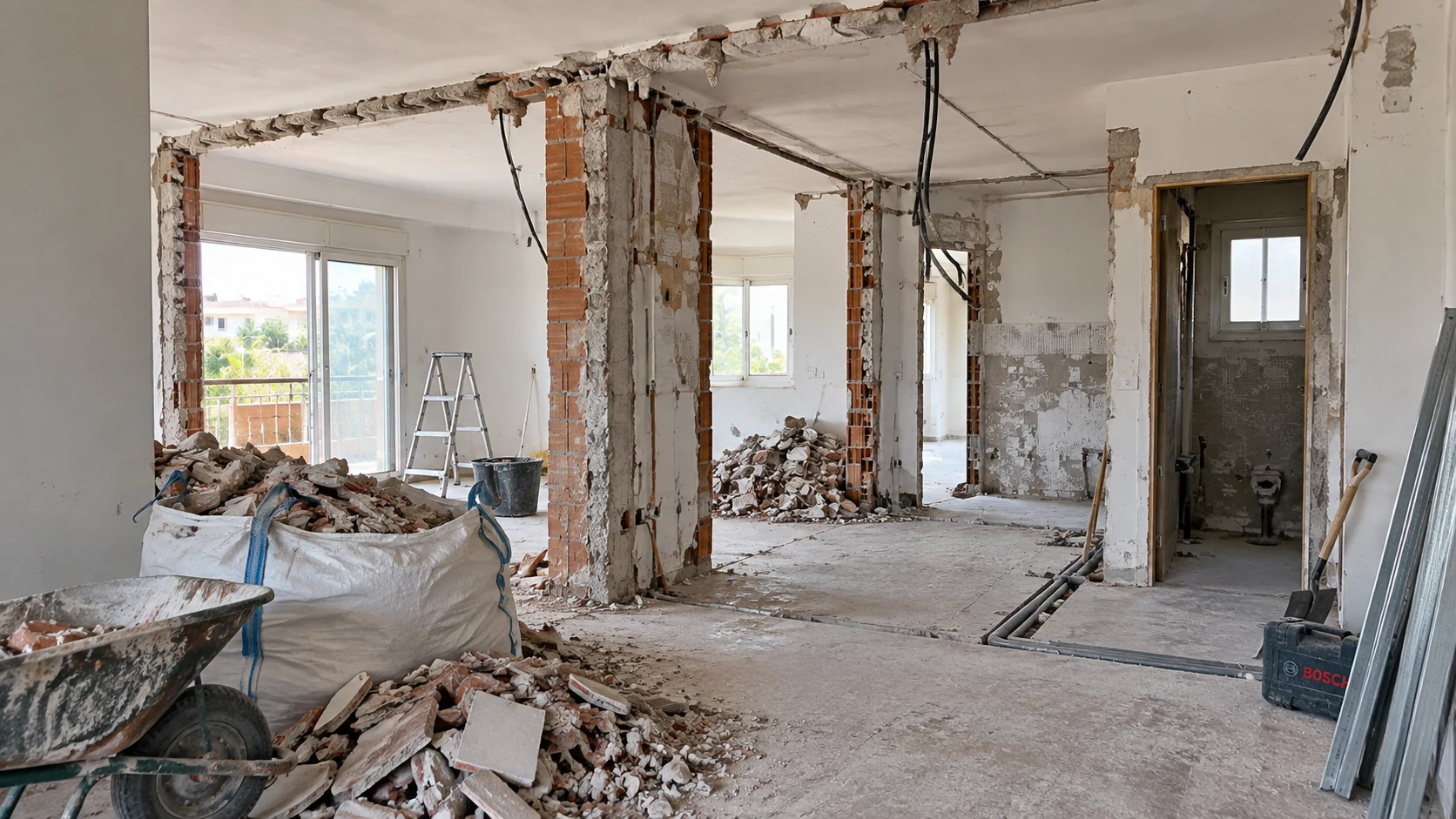

Primera fase de demolición de una reforma integral

Qué paredes se pueden tirar en una reforma


2. Albañilería y nueva distribución

Después de retirar lo antiguo empieza a tomar forma la nueva vivienda.

Es el momento de ejecutar los nuevos tabiques y preparar los espacios definidos en el proyecto.

Aquí empiezas a comprobar físicamente si la distribución que funcionaba sobre el plano también tiene sentido cuando recorres la vivienda.

Pero todavía queda una de las fases más importantes.


3. Instalaciones: lo que no se ve debe resolverse antes de cerrar

Electricidad, fontanería, desagües y otras instalaciones deben coordinarse antes de cerrar paredes, techos y suelos que vayan a ocultarlas.

Aquí aparece uno de los errores más costosos de una reforma:

decidir demasiado tarde dónde necesitamos las cosas.

Antes de cerrar las rozas deberían estar definidos, según corresponda:

  • enchufes;
  • interruptores;
  • puntos de iluminación;
  • televisión y datos;
  • puntos de agua;
  • desagües;
  • sanitarios;
  • electrodomésticos;
  • climatización;
  • determinados elementos empotrados.

Cambiar una decisión sobre un plano es sencillo. Cambiarla cuando una pared está terminada puede significar volver a abrirla.

¿Qué va primero, electricidad o fontanería?

No siempre hay que pensar en ambas como dos fases completamente independientes.

Lo importante es que las instalaciones estén coordinadas antes de cerrar paredes y suelos. El orden concreto puede depender del proyecto, de los cruces entre instalaciones y de la organización de los gremios.

Por ejemplo, la posición definitiva de fregadero, lavavajillas, horno, placa y campana afecta conjuntamente a electricidad, agua, desagües y ventilación.

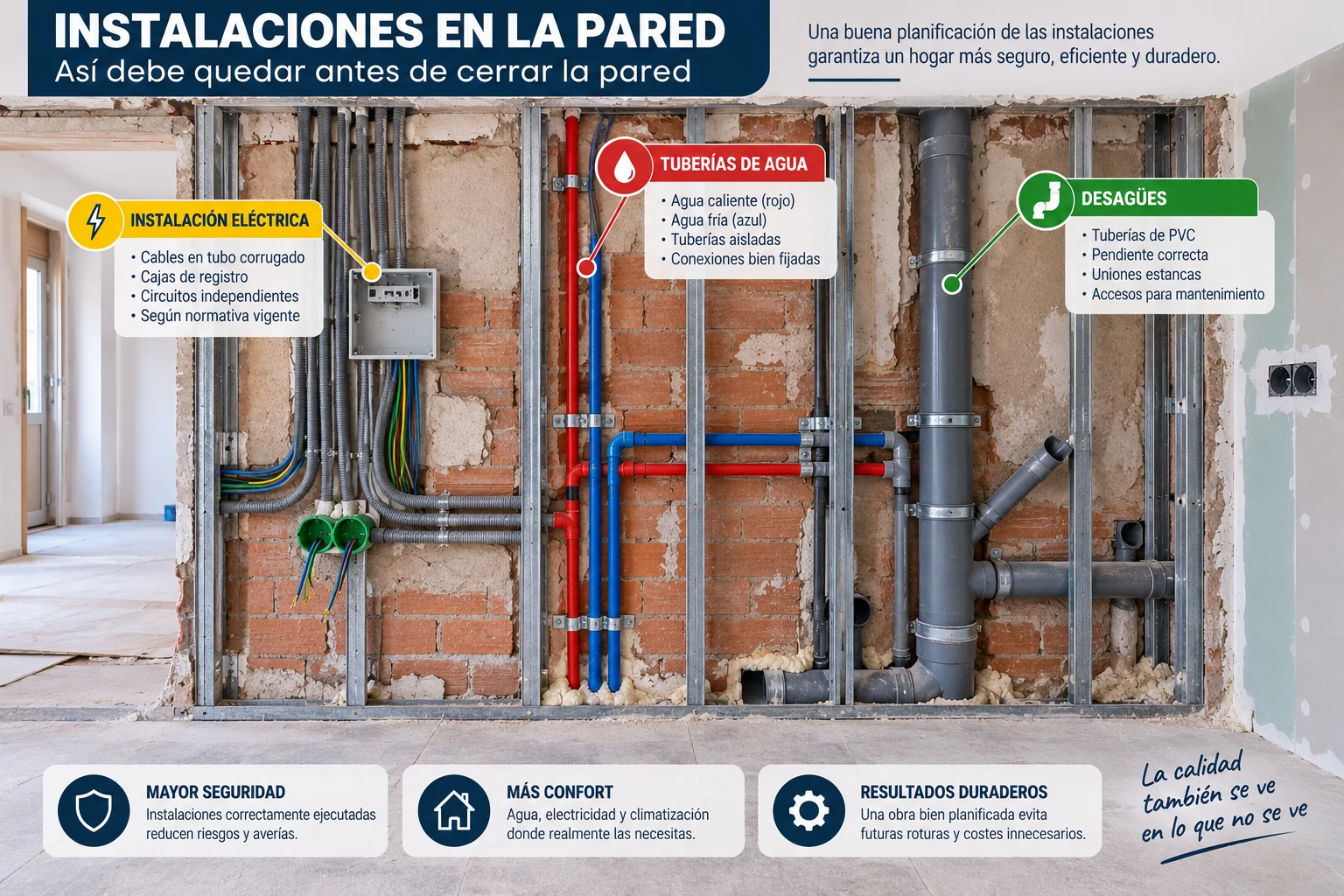

Instalaciones antes de cerrar paredes en una reforma

Cuándo cambiar la instalación eléctrica de una vivienda

Cuándo cambiar la fontanería durante una reforma


4. Cerrar paredes, techos y zonas húmedas

Una vez comprobadas las instalaciones puede avanzarse hacia el cierre y preparación de las superficies.

Dependiendo de la reforma puede incluir trabajos como:

  • cerrar rozas;
  • terminar tabiques;
  • ejecutar falsos techos;
  • preparar paredes;
  • impermeabilizar determinadas zonas;
  • colocar revestimientos cerámicos.

Aquí hay un punto especialmente importante en baños y otras zonas expuestas al agua.

La impermeabilización debe estar resuelta antes de colocar el acabado que la oculta.

Un azulejo bonito no corrige una impermeabilización deficiente.


5. ¿Cuándo se pone el suelo?

El pavimento se coloca cuando los trabajos que podrían dañarlo o que necesitan intervenir sobre el soporte están suficientemente avanzados.

Una vez colocado, debe protegerse adecuadamente si todavía van a entrar otros gremios.

Pero aquí existe una cuestión interesante.

¿Qué va primero, el suelo o las puertas?

La respuesta depende del sistema elegido.

En muchas reformas se instala primero el pavimento y posteriormente puertas, tapetas y rodapiés para poder ajustar la carpintería al nivel final del suelo.

Pero una reforma concreta puede requerir otra planificación.

Lo importante es que pavimento y carpintería se hayan medido y coordinado previamente, especialmente si cambia la altura final del suelo.


6. Carpintería interior

Puertas, armarios, frentes y rodapiés entran cuando la vivienda ya está mucho más avanzada.

Aquí empiezan a aparecer elementos que son fáciles de golpear, rayar o manchar.

Por eso no interesa instalarlos demasiado pronto.

Un detalle que puede convertirse en problema

Cambiar el tipo de suelo durante la obra puede modificar unos milímetros su altura.

Parece insignificante, pero puede afectar a puertas, encuentros, muebles y otros remates.

Otra razón para elegir los materiales antes de comenzar.


7. ¿Qué va primero, pintar o poner el suelo?

Esta pregunta no tiene una respuesta absoluta para todas las obras porque depende del pavimento y del sistema de trabajo.

Una estrategia posible es realizar las preparaciones más sucias de paredes antes del pavimento y reservar las capas finales para cuando la obra esté avanzada, protegiendo correctamente las superficies terminadas.

Lo verdaderamente importante es evitar dos situaciones:

Pintar demasiado pronto: los trabajos posteriores pueden ensuciar o dañar las paredes.

Colocar un pavimento terminado y dejarlo desprotegido: aumenta el riesgo de golpes, manchas y arañazos.

Por eso la coordinación importa más que una regla simplificada de “siempre A antes que B”.


8. Cocina, baño y equipamiento final

Cuando instalaciones y acabados están preparados llega el montaje de buena parte del equipamiento visible.

Dependiendo del proyecto:

  • muebles de cocina;
  • encimera;
  • sanitarios;
  • griferías;
  • mamparas;
  • mecanismos eléctricos;
  • luminarias;
  • electrodomésticos;
  • accesorios.

La cocina merece especial atención porque muebles, encimera, electricidad, fontanería y electrodomésticos tienen que encajar con mucha precisión.

Una modificación tardía puede afectar a varias partidas simultáneamente.

Reformas de cocinas

Reformas de baños


9. Remates: la reforma no termina cuando sale el último gremio

Antes de considerar terminada la obra conviene revisar sistemáticamente cada estancia.

Comprueba:

  • puertas y ventanas;
  • enchufes e interruptores;
  • iluminación;
  • griferías;
  • sanitarios;
  • desagües;
  • muebles;
  • juntas;
  • pintura;
  • rodapiés;
  • encuentros entre materiales.

Hazlo habitación por habitación y anota los defectos detectados.

Una pequeña lista de repasos es mucho más fácil de gestionar que descubrirlos uno a uno después de dar la obra por terminada.

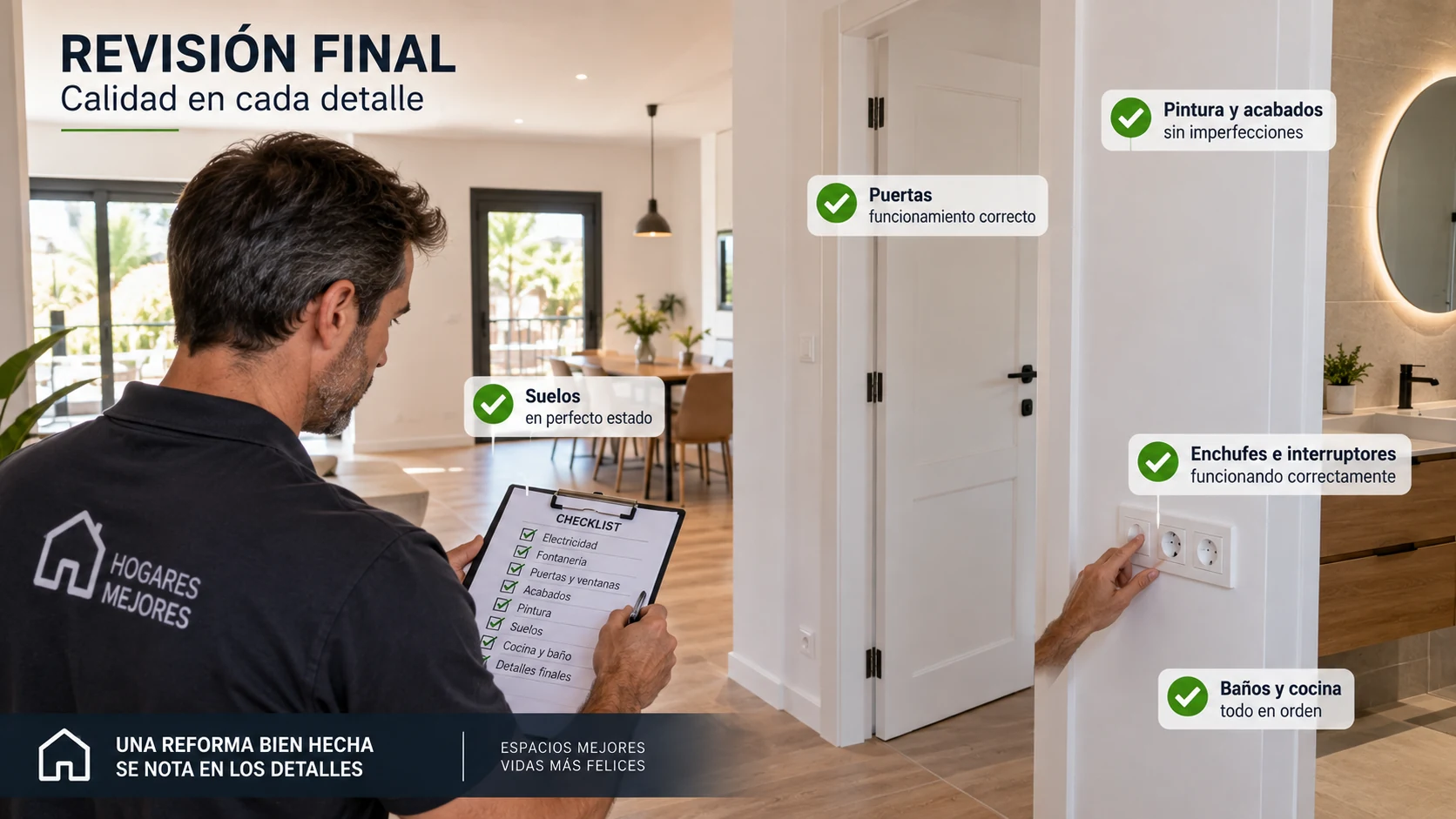

Revisión final después de una reforma


¿Y si no puedo reformar toda la casa a la vez?

Aquí quiero que nuestro artículo se diferencie bastante.

Una cosa es el orden de ejecución de una reforma integral y otra decidir qué estancia reformar primero cuando vas a hacer la vivienda por etapas.

Si vas a reformar por fases separadas, no elegiría automáticamente “baño → cocina → salón”.

Primero analizaría tres prioridades.

1. Seguridad y problemas existentes

Instalaciones eléctricas deficientes, fugas, humedades u otros problemas relevantes deberían tener prioridad sobre mejoras puramente estéticas.

2. Trabajos que afectarán posteriormente a otras habitaciones

Si dentro de un año pretendes renovar instalaciones de toda la vivienda, quizá no tenga sentido dejar perfectamente terminada ahora una pared que posteriormente tendrás que volver a abrir.

3. Necesidades de uso

Una cocina prácticamente inutilizable puede tener más prioridad para una familia que cambiar el pavimento del salón, aunque el segundo sea estéticamente peor.

La prioridad correcta no siempre es la estancia más fea: es la intervención que evita problemas y trabajos duplicados posteriormente.


Qué no deberías hacer primero

Hay decisiones especialmente propensas a provocar trabajos duplicados:

Pintar antes de renovar instalaciones

Si posteriormente hay que abrir rozas, parte del trabajo tendrá que repetirse.

Poner un suelo sin saber qué ocurre debajo

Si hay que intervenir posteriormente sobre instalaciones o soporte, puede resultar necesario levantarlo.

Comprar la cocina antes de cerrar su distribución

Las medidas finales y necesidades de instalaciones deben estar coordinadas.

Cambiar puertas sin tener decidido el pavimento

El nivel final del suelo puede afectar a las medidas y remates.

Elegir únicamente los acabados y dejar las instalaciones para después

Una reforma debería priorizar primero aquello que condiciona el funcionamiento de la vivienda.


La regla práctica: oculto antes que visible

Si tienes dudas sobre el orden de dos trabajos, hazte esta pregunta:

¿Para realizar el segundo habrá que romper, desmontar, ensuciar o modificar el primero?

Si la respuesta es sí, probablemente el orden no sea el adecuado.

Por ejemplo:

TUBERÍAS → antes que → AZULEJOS

CABLEADO → antes que → PINTURA FINAL

DISTRIBUCIÓN → antes que → INSTALACIONES

INSTALACIONES → antes que → CERRAR ROZAS

SUELO DEFINITIVO → coordinado con → PUERTAS Y RODAPIÉS

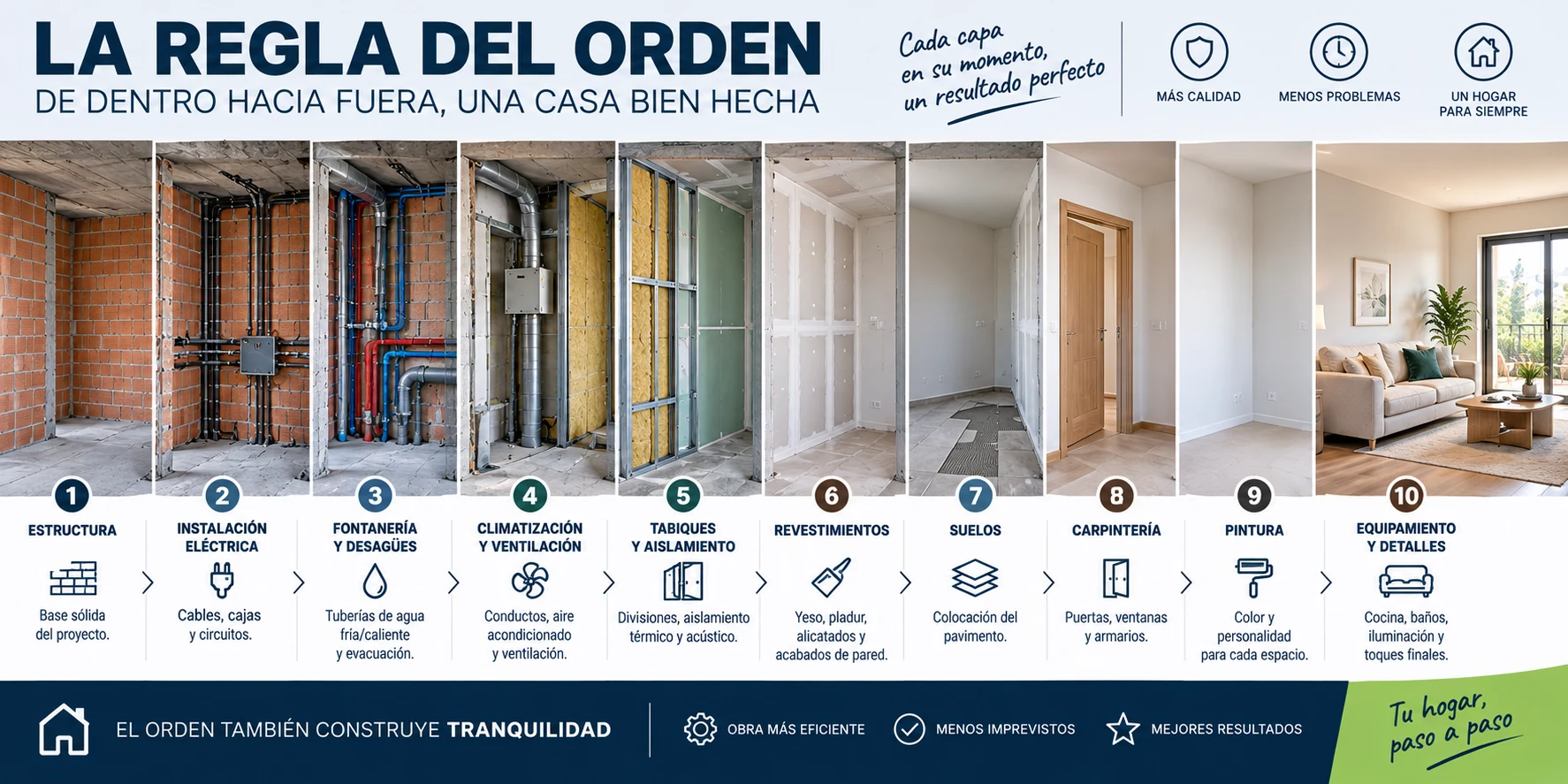

Qué se hace primero y qué se hace después en una reforma


Checklist: qué debe estar decidido antes de cada fase

Esta parte la añadiría porque puede ser muy útil tanto para Google como para búsquedas realizadas mediante IA:

Antes de...Deberías tener decidido...
DemolerDistribución y elementos que conservar
Hacer tabiquesDistribución definitiva
Hacer instalacionesCocina, baños, enchufes, luces, agua y principales muebles
Cerrar paredesInstalaciones revisadas
AlicatarDistribución, griferías y elementos empotrados
Poner sueloMaterial, espesor y encuentros
Instalar puertasNivel definitivo del pavimento
PintarRozas, reparaciones y trabajos sucios terminados
Montar cocinaInstalaciones y medidas comprobadas
FinalizarRepasos y funcionamiento de instalaciones comprobados

Preguntas frecuentes sobre el orden de una reforma

¿Qué es lo primero que se reforma en una casa?

Antes de empezar físicamente deben definirse el alcance, la distribución, el presupuesto y los trámites que correspondan. En obra, normalmente se comienza retirando los elementos que no se conservarán y preparando la nueva distribución antes de ejecutar las instalaciones ocultas.

¿Qué va primero, electricidad o pintura?

La instalación eléctrica debe resolverse antes del acabado final de pintura cuando sea necesario abrir paredes o realizar rozas. De lo contrario, habría que deteriorar una superficie ya terminada.

¿Qué va primero, fontanería o azulejos?

Las tuberías, desagües y elementos empotrados deben estar instalados y comprobados antes de colocar los revestimientos que los ocultarán.

¿Qué va primero, suelo o puertas?

Habitualmente se coordinan para que las puertas se adapten a la cota final del pavimento. El sistema exacto dependerá del tipo de suelo y carpintería.

¿Debo reformar primero la cocina o el baño?

Si la reforma se realiza por etapas, no existe una respuesta universal. Conviene priorizar problemas de seguridad, instalaciones, humedades y necesidades funcionales antes que criterios puramente estéticos.


El mejor orden es el que evita hacer dos veces el mismo trabajo

Saber qué reformar primero en una casa no consiste simplemente en memorizar una lista de gremios.

La clave está en entender las dependencias.

Una instalación que queda detrás de una pared debe resolverse antes de cerrar esa pared. Un trabajo que genera polvo debería realizarse antes que un acabado delicado. Una decisión que afecta a varias instalaciones debe tomarse antes de ejecutar cualquiera de ellas.

Por eso una reforma bien organizada empieza mucho antes de la demolición.

Si todavía estás preparando el proyecto, consulta nuestra guía para planificar una reforma integral paso a paso. Y si quieres tener una visión completa de todo el proceso, encontrarás el resto de contenidos en nuestra guía de reformas integrales.
