Una reforma integral de una vivienda suele necesitar varios meses, pero no existe un plazo estándar válido para todas las obras. Como referencia, diferentes fuentes del sector sitúan una reforma de un piso medio aproximadamente entre 8 y 16 semanas de ejecución, aunque proyectos sencillos pueden terminar antes y reformas complejas superar ampliamente ese plazo.
Y aquí aparece una distinción fundamental que muchas veces se pasa por alto:
el tiempo de obra no es necesariamente el tiempo total que transcurre desde que decides reformar hasta que puedes entrar a vivir.
Antes del primer día de demolición pueden existir semanas destinadas a proyecto, presupuestos, permisos, elección y pedido de materiales.
Por eso, si necesitas saber cuándo podrás volver a entrar en tu casa, no preguntes únicamente:
“¿Cuánto dura la obra?”
La pregunta más útil es:
“¿Cuánto tiempo pasará desde que empiezo a organizar la reforma hasta que la vivienda esté realmente terminada?”

Respuesta rápida: ¿cuánto puede durar según el tamaño?
No utilizaría una tabla demasiado precisa porque transmitiría una certeza que realmente no existe.
Como orientación inicial, podemos manejar:
| Vivienda | Plazo orientativo de obra |
|---|---|
| Piso pequeño, reforma poco compleja | 6-10 semanas |
| Piso medio | 8-16 semanas |
| Vivienda grande o reforma compleja | 3-5 meses o más |
| Reforma con intervención estructural importante | Depende del proyecto |
Estos rangos son deliberadamente amplios.
Actualmente encontramos empresas y portales que sitúan viviendas pequeñas de 50-70 m² alrededor de 6-10 semanas y viviendas medias entre aproximadamente 8 y 16 semanas. Otros sitúan una reforma integral media en un rango general de 2-4 meses.
No conviertas esta tabla en una fecha de mudanza.
Dos pisos de 80 m² pueden tardar tiempos muy diferentes.
Ahora veremos por qué.
Los metros cuadrados no son lo que más importa
Es fácil pensar:
“Si 80 m² tardan dos meses, 120 m² tardarán tres.”
Una reforma no funciona así.
Hay trabajos cuyo tiempo está relacionado con la superficie, pero otros dependen mucho más de la complejidad.
Imagina dos pisos de 80 m².
Vivienda A
Se mantiene la distribución, las instalaciones necesitan pocas modificaciones y los materiales son fáciles de conseguir.
Vivienda B
Se abre la cocina al salón, se redistribuyen habitaciones, se renuevan completamente electricidad y fontanería, se desplaza un baño y se instala carpintería a medida.
Tienen exactamente los mismos metros cuadrados.
No tienen la misma reforma.
Esta es una de las razones por las que desconfiaría de cualquier cálculo de duración basado únicamente en los metros cuadrados.

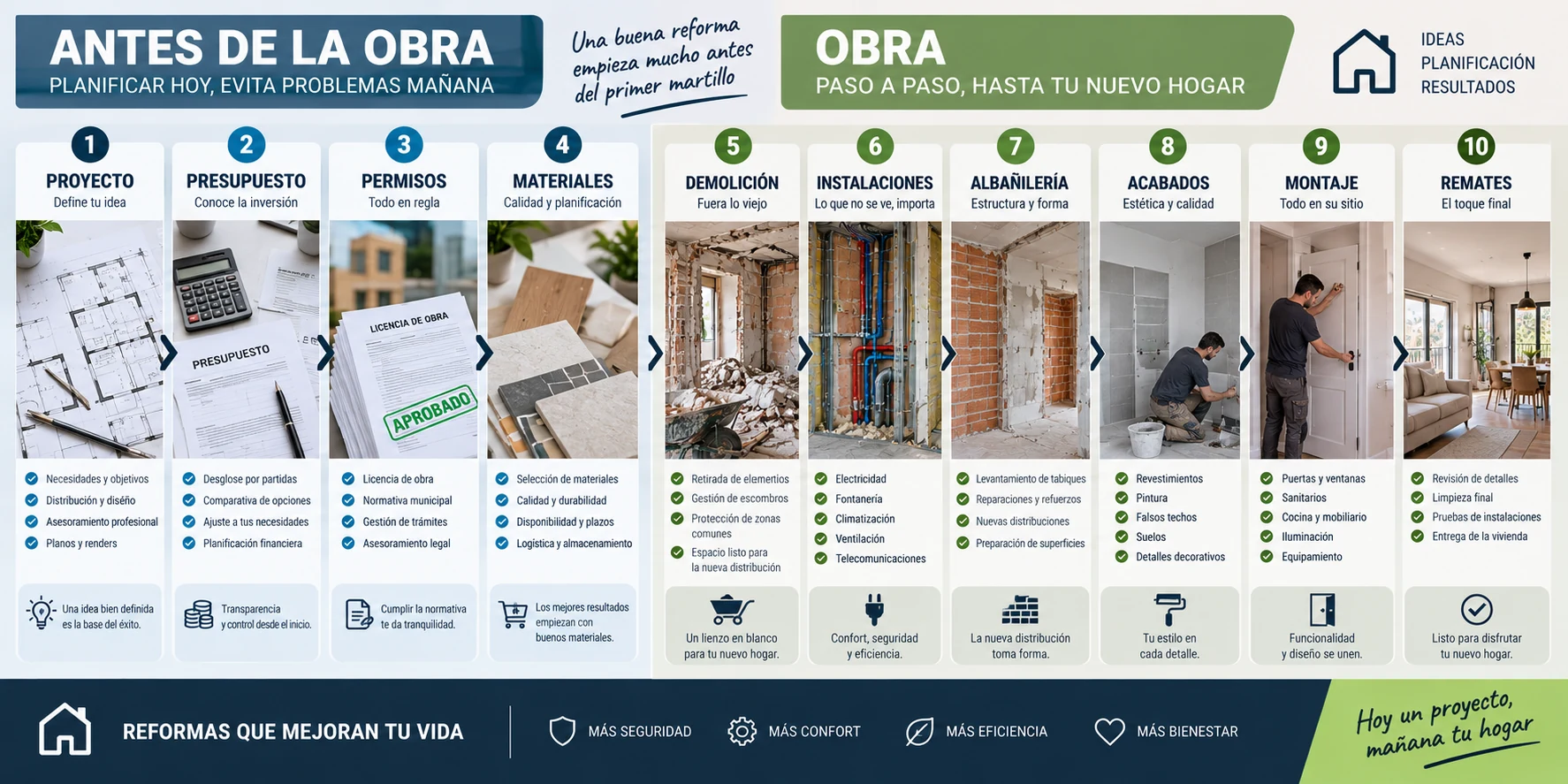

¿Cuánto dura cada fase de una reforma integral?
Aquí tampoco hay tiempos universales, pero entender las fases permite descubrir dónde se consume realmente el calendario.
1. Planificación: empieza antes de que llegue el albañil
Antes de comenzar deberían estar suficientemente definidos:
- distribución;
- alcance de la obra;
- presupuesto;
- profesionales;
- instalaciones;
- materiales;
- permisos cuando correspondan;
- pedidos con plazos largos.
Esta fase puede durar varias semanas y, en proyectos complejos, bastante más.
Algunas guías actuales separan expresamente estas semanas del tiempo de ejecución de la obra.
Y hacerlo así tiene sentido.
Si firmas una reforma el 1 de marzo pero la demolición comienza el 1 de abril, tu calendario real empezó en marzo, no en abril.
➜ Cómo planificar una reforma integral paso a paso

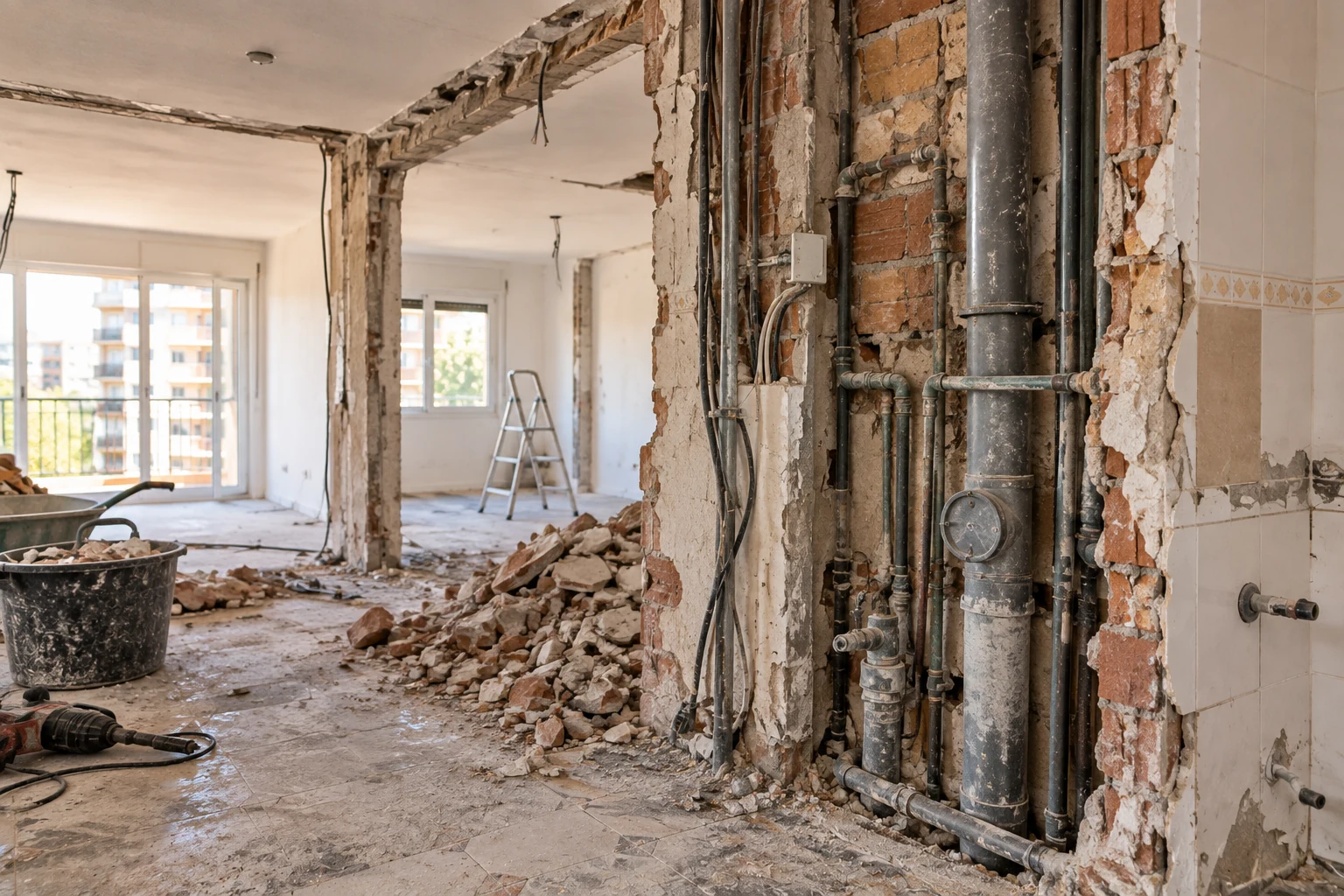

2. Demolición y retirada
Es normalmente una de las primeras fases visibles.
Puede incluir:
- retirada de muebles;
- sanitarios;
- pavimentos;
- revestimientos;
- falsos techos;
- tabiques;
- instalaciones antiguas;
- gestión de escombros.
En una vivienda relativamente sencilla puede avanzar rápidamente.
Sin embargo, esta fase también puede revelar lo que nadie podía ver.
Y eso nos lleva al primer gran enemigo del calendario.
Lo que aparece cuando abres una vivienda
Detrás de una pared pueden encontrarse instalaciones deterioradas.
Bajo un suelo puede existir un soporte que necesita reparación.
Al retirar un revestimiento puede aparecer humedad.
En una vivienda antigua, la demolición no solo elimina lo viejo: también revela el estado real de aquello que estaba oculto.

3. Nueva distribución y albañilería
Una vez retirado lo necesario empieza a construirse la nueva distribución.
Dependiendo del proyecto pueden ejecutarse:
- nuevos tabiques;
- aperturas;
- cerramientos;
- recrecidos;
- preparación de paredes;
- falsos techos.
Cuantos más cambios tenga la distribución, mayor será normalmente la complejidad de esta fase y de las siguientes.
4. Electricidad, fontanería y otras instalaciones
Esta es una de las fases que más coordinación necesita.
Electricistas, fontaneros y otros profesionales pueden necesitar intervenir antes de cerrar paredes y techos.
No basta con que cada gremio termine rápidamente su parte.
Tiene que terminarla en el momento adecuado.
Si el electricista necesita una decisión que todavía no se ha tomado sobre la cocina, puede detener parte de su trabajo.
Si la cocina cambia posteriormente, quizá haya que modificar lo que ya hizo el electricista.
Por eso una reforma puede retrasarse incluso cuando todos los profesionales trabajan correctamente: una decisión pendiente puede bloquear varios trabajos posteriores.
➜ Qué reformar primero en una casa: orden correcto de una reforma
5. Cerramientos, revestimientos y suelos
Cuando las instalaciones ocultas están resueltas pueden cerrarse superficies y avanzar con:
- paredes;
- techos;
- impermeabilización;
- alicatados;
- pavimentos.
Aquí empiezan a aparecer visualmente muchos de los acabados elegidos.
Pero también aumenta el coste de equivocarse.
Cambiar una instalación cuando todavía está visible puede ser relativamente sencillo.
Cambiarla después de colocar el revestimiento significa deshacer un trabajo terminado.
6. Carpintería, cocina y equipamiento
Puertas, armarios, muebles de cocina, encimeras y determinados elementos hechos a medida tienen una particularidad:
su fabricación puede empezar mucho antes de su instalación.
Esto es importantísimo para entender los plazos.
No tienes que esperar a llegar a esta fase para pensar en ellos.
Algunos resultados actuales advierten específicamente de que cocina y carpintería pueden tener plazos de suministro largos y convertirse en un cuello de botella si se encargan demasiado tarde.

El error de calcular una reforma sumando días
Supongamos:
Demolición: 7 días Instalaciones: 15 días Albañilería: 15 días Revestimientos: 15 días Carpintería: 10 días Pintura: 7 días
No podemos concluir automáticamente:
“La reforma tardará 69 días.”
¿Por qué?
Porque una obra no es una cadena perfecta en la que un profesional termina a las 18:00 y el siguiente empieza a las 18:01.
Hay:
- tiempos de secado;
- inspecciones y comprobaciones;
- entregas;
- mediciones;
- trabajos simultáneos;
- trabajos dependientes;
- días entre gremios;
- imprevistos.
Por eso el cronograma completo importa más que sumar la duración individual de cada oficio.
Los 7 factores que más pueden alargar una reforma
1. Cambiar decisiones cuando la obra ya ha empezado
Probablemente uno de los problemas más evitables.
Cambiar un azulejo antes de pedirlo puede ser trivial.
Cambiarlo cuando ya está colocado no lo es.
Y sucede algo parecido con:
- enchufes;
- iluminación;
- distribución;
- sanitarios;
- puertas;
- cocina.
Cada decisión tardía puede afectar a varios trabajos posteriores.

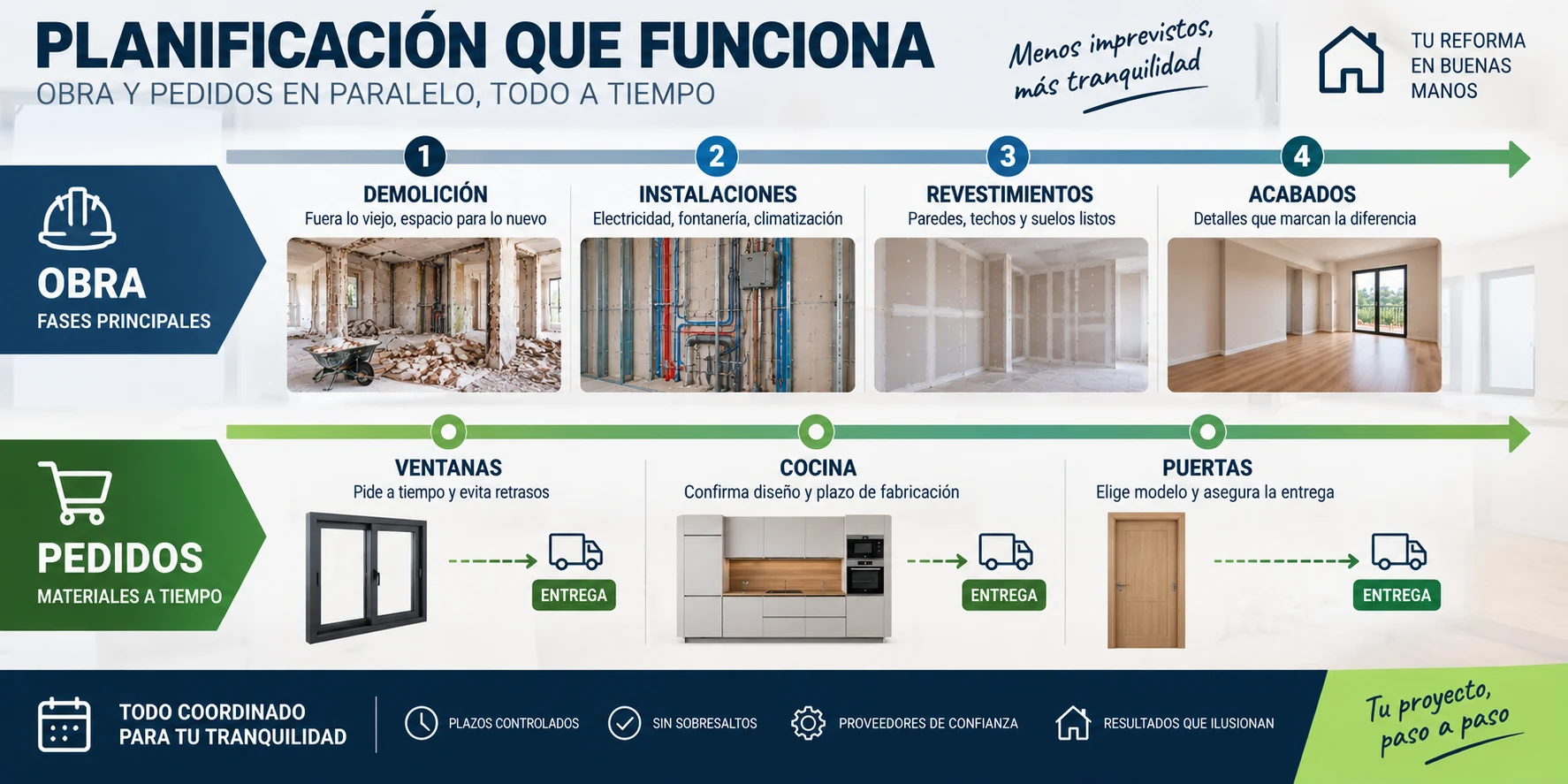

2. Materiales que llegan tarde
No todos los productos están disponibles inmediatamente.
Una reforma puede avanzar perfectamente durante semanas y detenerse porque falta una pieza necesaria para continuar.
Por eso conviene identificar qué materiales tienen plazos de entrega largos antes de iniciar la obra.
3. Una mala coordinación de gremios
Imagina que el alicatador termina el jueves pero el siguiente profesional no puede acudir hasta diez días después.
La obra no tiene ningún problema técnico.
Sin embargo, acabamos de perder más de una semana.
Una buena coordinación intenta reducir esos huecos.
4. Problemas ocultos
Especialmente relevantes en viviendas antiguas:
- tuberías deterioradas;
- instalaciones eléctricas deficientes;
- humedad;
- desniveles;
- soportes en mal estado;
- elementos constructivos diferentes de lo esperado.
No todos pueden anticiparse antes de abrir la vivienda.
5. Cambios estructurales o de distribución importantes
No es lo mismo renovar acabados que modificar profundamente la vivienda.
Cuantas más dependencias técnicas tenga el proyecto, más complejo será su calendario.
6. Permisos y trámites
Hay que distinguir nuevamente:
retraso de la obra y retraso del proyecto completo.
Una licencia que tarda más de lo previsto puede no añadir ni un día a la ejecución física, pero sí retrasar varias semanas la fecha en la que podrás disfrutar de la vivienda.
Los trámites dependen del tipo de actuación y de la administración correspondiente, por lo que evitaremos dar en InfoReformas un plazo municipal universal.
7. Querer terminar demasiado rápido
Este último parece contradictorio.
Pero comprimir excesivamente el calendario puede generar interferencias entre profesionales o intentar avanzar antes de que determinados procesos estén preparados.
Más rápido no siempre significa mejor organizado.
¿Cómo saber si el plazo que te han prometido es realista?
Esta sección quiero que sea especialmente útil.
Si una empresa te dice:
“Terminamos en 10 semanas.”
No te quedes únicamente con el número.
Pregunta:
¿Cuándo empiezan a contar esas 10 semanas?
¿Desde la firma?
¿Desde la licencia?
¿Desde el inicio de demolición?
¿Qué trabajos están incluidos?
No es comparable una reforma estética con otra que renueva todas las instalaciones.
¿Qué materiales deben estar disponibles antes de comenzar?
Esto permite detectar posibles cuellos de botella.
¿Existe un calendario por fases?
No necesitas saber lo que ocurrirá cada hora, pero sí debería existir una secuencia lógica.
¿Quién coordina a los diferentes profesionales?
Especialmente importante en una reforma integral.
¿Qué sucede si solicito cambios?
Un cambio de alcance puede modificar tanto presupuesto como plazo.
¿Qué elementos dependen de terceros?
Cocinas, carpinterías, ventanas o materiales especiales pueden tener calendarios propios.

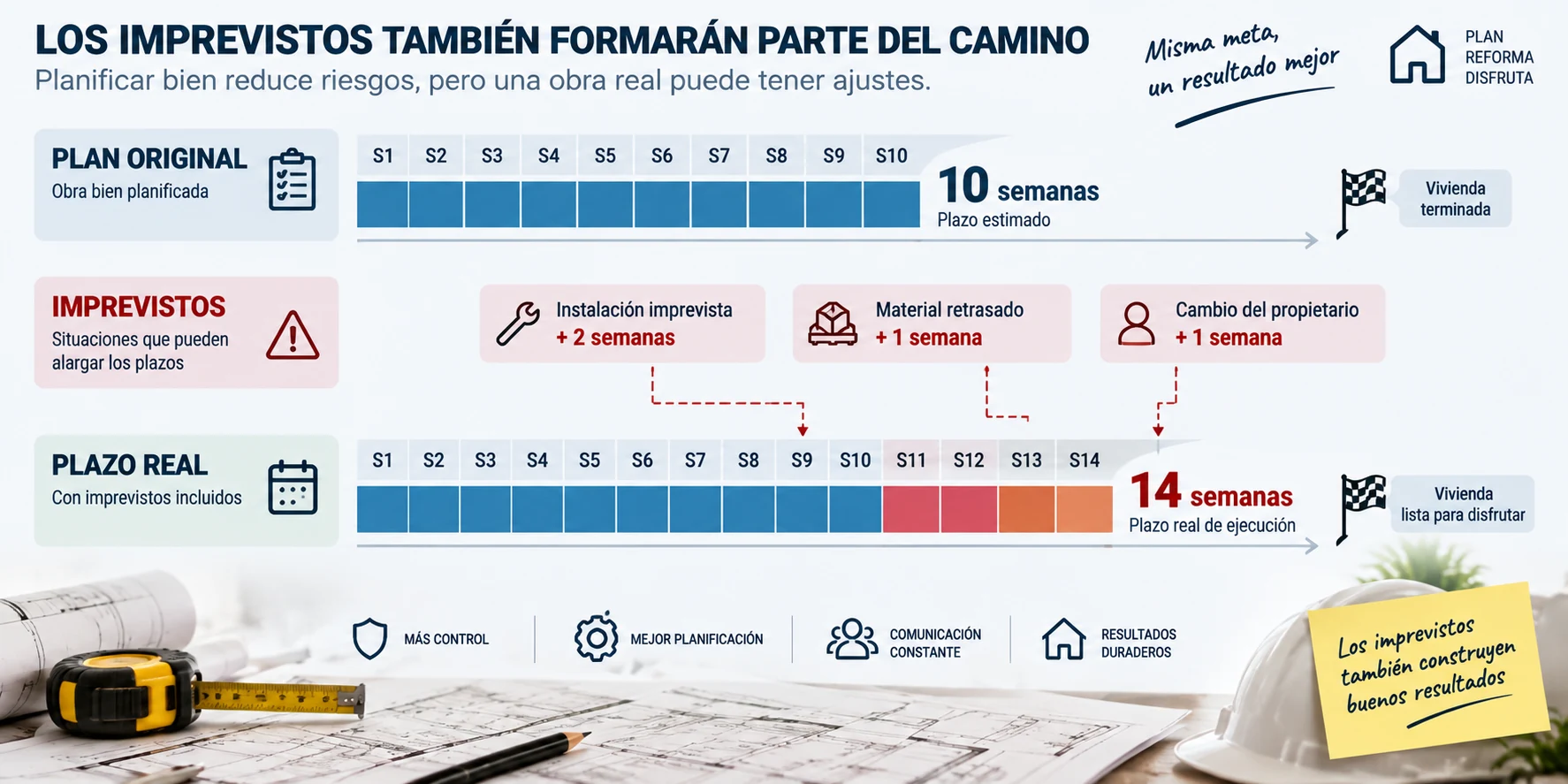

Un ejemplo: cómo una reforma de 10 semanas puede acabar durando 14
Pongamos un ejemplo ficticio.
Una vivienda tiene previsto este calendario:
Semanas 1-2: demolición y distribución
Semanas 3-4: instalaciones
Semanas 5-6: albañilería y cerramientos
Semanas 7-8: revestimientos y suelos
Semana 9: carpintería y equipamiento
Semana 10: pintura y remates
Parece sencillo.
Pero durante la demolición aparecen tuberías que conviene sustituir.
+4 días.
La encimera seleccionada necesita más plazo del previsto.
+8 días.
El propietario decide añadir varios puntos eléctricos cuando las paredes ya estaban preparadas.
+3 días y trabajos que deben repetirse.
Además, algunos retrasos afectan a trabajos posteriores.
Una obra prevista inicialmente para 10 semanas puede acercarse a 13-14 sin que haya existido un único problema enorme.
Los retrasos pequeños también se acumulan.
¿Conviene añadir margen a la fecha de finalización?
Sí, especialmente cuando de esa fecha depende otra decisión importante.
Por ejemplo:
- terminar un alquiler;
- contratar una mudanza;
- entregar otra vivienda;
- empezar el colegio;
- recibir muebles;
- organizar un viaje.
No utilizaría el último día previsto de obra como una frontera absoluta para compromisos difíciles de modificar.
Un calendario prudente contempla que pueden aparecer incidencias.
¿Cuándo reservar la mudanza?
No la organizaría basándome únicamente en una fecha estimada al principio de la obra.
A medida que avanza la reforma disminuye la incertidumbre.
Cuando instalaciones, revestimientos y trabajos principales están terminados, normalmente es más fácil valorar cuánto queda realmente.
Además, “obra terminada” no siempre significa “mañana me mudo”.
Puede ser necesario:
- realizar repasos;
- limpiar;
- montar muebles;
- conectar determinados equipos;
- revisar instalaciones.
¿Se puede acelerar una reforma integral?
Hay aspectos que sí pueden mejorar el calendario.
Tomar decisiones antes de empezar
Probablemente la medida más importante.
Pedir con antelación materiales críticos
Especialmente aquellos fabricados o preparados bajo pedido.
Evitar cambios durante la ejecución
Cada modificación debería analizarse también en términos de plazo, no solo de precio.
Tener un único calendario coordinado
Los diferentes profesionales forman parte de la misma obra.
Revisar periódicamente el avance
Permite detectar desviaciones antes de que se acumulen.
Pero hay una diferencia importante entre eliminar tiempos muertos y forzar tiempos técnicos.
Lo primero mejora una obra.
Lo segundo puede perjudicarla.
Calcula tu plazo con estas 4 preguntas
En lugar de buscar únicamente:
“¿Cuánto tarda una reforma de 80 m²?”
responde primero:
1. ¿Cuántos metros tiene la vivienda?
2. ¿Voy a cambiar la distribución?
3. ¿Voy a renovar completamente electricidad y fontanería?
4. ¿Tengo materiales o elementos fabricados a medida?
Después añade una quinta:
5. ¿Cuánto tiempo necesito antes de empezar físicamente la obra?
Con esas respuestas tendrás una estimación mucho más útil que utilizando solamente los metros cuadrados.
Preguntas frecuentes
¿Cuánto tarda una reforma integral de un piso de 80 m²?
Como orientación, diferentes referencias actuales sitúan reformas de viviendas de tamaño medio aproximadamente entre 8 y 16 semanas, dependiendo del alcance. Un piso de 80 m² sin grandes modificaciones puede estar en la parte baja del rango, mientras que una redistribución importante, instalaciones completas o elementos a medida pueden alargarlo.
¿Y una reforma integral de 100 m²?
Los metros cuadrados por sí solos no permiten establecer un plazo fiable. Como orientación general, las viviendas de aproximadamente 80-120 m² aparecen frecuentemente en rangos de unas 8-16 semanas, pero una reforma compleja puede superar ese tiempo.
¿Los permisos están incluidos en la duración?
Cuando alguien indica el tiempo de una reforma hay que comprobar si está hablando únicamente de ejecución de obra o del proceso completo. Proyecto, presupuestos, permisos y preparación pueden añadir semanas antes del comienzo físico.
¿Qué suele retrasar más una reforma?
Los cambios durante la obra, problemas ocultos, materiales con entregas tardías, mala coordinación y trabajos adicionales son algunos de los factores más habituales.
¿Una reforma puede terminar antes de lo previsto?
Sí. Una vivienda sencilla, bien planificada, con materiales disponibles y pocos imprevistos puede avanzar más rápido que una obra equivalente con decisiones pendientes.
No preguntes solo cuándo termina: pregunta cómo se ha calculado
La mejor respuesta a cuánto tarda una reforma integral no es una cifra aislada.
Una estimación útil debería explicar qué trabajos incluye, cuándo empieza a contar, qué materiales condicionan el calendario, qué tareas dependen unas de otras y qué margen existe ante imprevistos.
Dos empresas pueden prometer 8 y 12 semanas respectivamente. La primera cifra parece mejor, pero el plazo más corto no es necesariamente el más fiable.
Antes de contratar, pide que te expliquen el calendario.
Y antes de empezar, deja cerradas tantas decisiones como sea razonablemente posible.
Porque una de las formas más eficaces de terminar antes una reforma es, precisamente, haber dedicado suficiente tiempo a prepararla.
